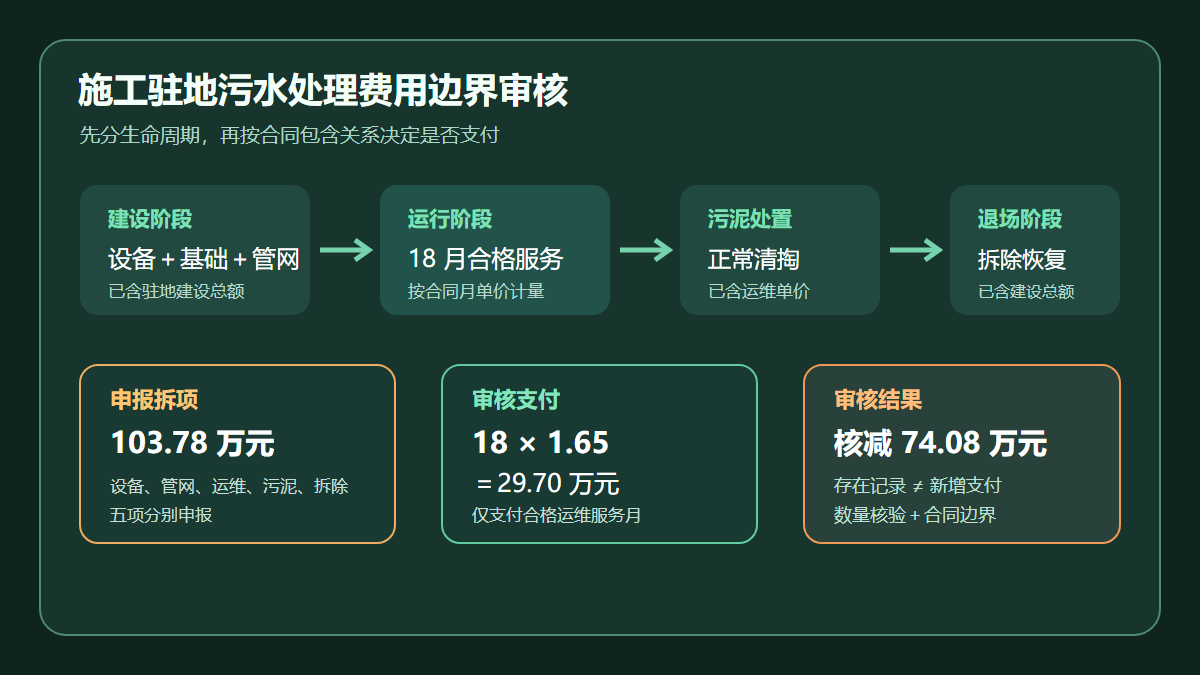

施工驻地污水处理设施建造、运维与拆除恢复费用的造价审核

问题背景
公路项目施工驻地通常需要配置化粪池、隔油池、一体化污水处理设备、收集管网和回用水池。结算时,承包人容易把同一套设施拆成“设备购置安装、管网施工、日常运维、污泥清运、退场拆除、场地恢复”等多个项目申报,而总则临时工程清单往往已按总额或综合单价约定了较宽的工作内容。
审核的难点不是确认设备是否真实存在,而是判断每项支出属于合同总价包干、可计量运维,还是承包人应自行承担的施工组织成本。应围绕“合同包含范围—批准配置—实际服务期—达标运行记录—退场处置”建立闭合链,避免采购发票、设备台账和现场签证被重复当作计价依据。
真实工程风格案例
某山区高速公路土建标段设一处项目驻地和一处工人生活区,批复方案采用处理能力 25 m³/d 的一体化设备,污水经处理后用于场地洒水。合同“驻地建设及拆除恢复”按总额计价,技术条款明确包含临时给排水管网、设备基础、处理设备采购安装、试运行、拆除和场地恢复;另设“生活污水处理设施运行维护”清单,按经监理确认的服务月计量,综合单价 1.65 万元/月,包含药剂、电费、人工、日常检测、正常污泥清掏和合规处置。
承包人结算申报一体化设备采购安装 32.80 万元、收集管网及设备基础 12.60 万元、18 个月运维 43.20 万元、污泥清运 168 t 共 5.38 万元,以及退场拆除恢复 9.80 万元。审核核对开工令、驻地启用记录、月度水质检测报告和退场验收单,确认设施合格运行 18 个月;但设备、基础、管网、拆除和恢复均已包含在总额项目中,运维也只能执行合同综合单价。168 t 污泥仅有内部过磅单,其中可追溯至有资质接收单位的 96 t 仍属于运维单价包含的正常清掏范围,不再单独计价。
申报金额与审核金额
| 费用项目 | 申报依据与金额 | 审核依据与金额 | 核减金额 |
|---|---|---|---|
| 一体化设备采购安装 | 发票及签证,32.80 万元 | 已含于驻地建设总额,0 | 32.80 万元 |
| 收集管网及设备基础 | 施工记录,12.60 万元 | 已含于驻地建设总额,0 | 12.60 万元 |
| 运行维护 | 18 月×2.40 万元/月=43.20 万元 | 18 月×1.65 万元/月=29.70 万元 | 13.50 万元 |
| 污泥清运处置 | 168 t×320 元/t=5.38 万元 | 正常清掏已含运维单价,0 | 5.38 万元 |
| 拆除及场地恢复 | 退场签证,9.80 万元 | 已含于驻地建设总额,0 | 9.80 万元 |
| 合计 | 103.78 万元 | 29.70 万元 | 74.08 万元 |
本案例金额按常见合同口径模拟,用于说明审核方法,不对应某一公开项目的结算结果。
审核逻辑
1. 先画合同包含关系,不按发票逐项认价
设备采购和管网施工真实发生,并不当然形成新增支付。审核应同时读取总则清单、技术规范、专用合同条款和投标组价,确认总额项目已经覆盖哪些临时设施。凡属于完成合同工程所必需、且明确包含在驻地建设总额中的内容,不因承包人取得采购发票或现场签证就另行计价。
2. 服务月必须同时满足“存在、运行、达标”
可计量月份应以设施正式投入使用至批准停运的期间为边界,并由运行台账、用电记录、药剂领用、水质检测和监理月报相互印证。设备进场但尚未调试、驻地停用后仅留守,以及因承包人故障造成的停运月份,不宜按完整服务月计量。本案 18 个月均有连续记录,因此数量认可,但价格仍执行合同单价。
3. 区分正常运维与异常事件处置
综合运维单价通常包含人工、电费、药剂、例行检测、正常维修和周期性污泥清掏。只有发生合同约定的异常污染、发包人指令扩容或第三方原因导致的额外处置,且责任、数量和价格均完成审批,才可能另行计价。将正常清掏按吨再次申报,会造成运维费与处置费重复。
4. 用水量和污泥量做合理性反算
以驻地人数、生活用水定额、设备进水量和污泥产率反算申报数量,可快速识别异常。本案内部过磅单申报 168 t,但有资质接收联单只有 96 t,且两者都无法脱离合同包含关系单独形成支付。数量核验解决“有没有”,合同边界决定“付不付”。
5. 拆除恢复以退场义务判断责任
若合同已要求承包人退场时拆除临时设施、清运废物并恢复场地,相关费用应视为总额项目的组成部分。只有发包人要求保留、迁改或超出原批准范围恢复时,才需依据书面指令和新增工程量另行审核。
资料闭合建议
- 临建方案应标明设备能力、管网长度、服务对象、排放或回用标准,并与环保审批、驻地平面图保持一致。
- 建立逐月运行档案,至少包括启停时间、进出水量、用电量、药剂、故障、检测报告和监理确认。
- 污泥处置采用“清掏记录—运输联单—接收单位资质—称重票据—付款凭证”一车一链,内部过磅单不得替代合规去向证明。
- 变更扩容或延长服务期应在实施前明确计价方式,避免结算阶段仅凭设备发票倒推新增价款。
- 退场时形成拆除清单、前后影像、废物去向和场地移交记录,同时注明哪些资产由承包人回收、哪些按指令保留。
结论
施工驻地污水处理费用审核的核心,是把设施的生命周期拆开核实、再放回合同边界中判断。设备、基础、管网和拆除即使都有实物与票据,只要已被驻地建设总额覆盖,就不能重复支付;运维费则按合格服务月和合同综合单价计量。本案例将申报 103.78 万元审核为 29.70 万元,核减 74.08 万元。资料闭合后,既能防止临建设施被拆项重复申报,也能保障真实、持续、达标的运行服务获得合理支付。
