沥青混合料运输温度离析返工费用的造价审核

问题背景
旧路改扩建和山区公路沥青面层施工中,拌合站至摊铺现场运距长、海拔温差大、夜间施工窗口短,容易出现到场温度偏低、车厢边角料结团、摊铺后局部花白和压实度不足等问题。施工单位在结算时常将铣刨返工、重新摊铺、废料外运、二次交通导改等费用列为“客观条件增加费用”或“业主要求返工费用”,但审核时必须先判断该质量问题属于设计变更、业主指令,还是施工组织和质量控制责任。
该类费用的关键不在于现场是否确实返工,而在于返工原因是否可归责、返工范围是否经过检测确认、原合同综合单价是否已包含正常运输保温和质量控制措施。若合同已约定沥青混合料按成品摊铺压实面积计价,并包含拌合、运输、摊铺、碾压、成品保护及缺陷修复,因运输保温不到位、候铺时间过长或碾压工艺失控造成的返工,一般不应另行计价。
真实工程风格案例
某一级公路改扩建工程 K34+200-K41+800 段采用 4 cm SMA-13 上面层和 6 cm AC-20 中面层,拌合站距最远摊铺点约 38 km。施工单位在 11 月夜间施工时,K38+060-K38+720 右幅出现局部温度离析,钻芯检测显示部分点位空隙率偏大、压实度低于规范要求。监理要求对 3,920 m2 上面层铣刨重铺,施工单位结算时申报铣刨、废料外运、重新拌合摊铺、夜间保通和检测复验费用。
审核调取拌合站出厂记录、运输车辆覆盖照片、到场温度记录、摊铺机停机记录、监理通知单和第三方检测报告后发现,温度偏低集中发生在 6 辆未采用双层篷布覆盖的运输车,且现场因前方横向施工缝处理滞后平均候铺 42 分钟。设计文件和业主指令未改变混合料类型、摊铺厚度或施工时段,监理通知属于质量整改指令。最终认定重新摊铺主材、机械和人工属于施工质量缺陷修复,不予另计;第三方复验由业主另行委托且合同约定可按实计取,夜间临时保通只认可因封闭返工新增的 1 个班次。
申报金额与审核金额
| 项目 | 申报工程量 | 申报金额(元) | 审核工程量 | 审核金额(元) | 核减原因 |
|---|---|---|---|---|---|
| 上面层铣刨清除 | 3,920 m2 | 58,800 | 0 m2 | 0 | 质量缺陷返工,不属于新增工程 |
| SMA-13 重新拌合摊铺 | 3,920 m2 | 286,160 | 0 m2 | 0 | 原合同单价已包含合格成品交付责任 |
| 废料装运及处置 | 94 t | 18,800 | 0 t | 0 | 随返工责任一并由施工单位承担 |
| 夜间交通维护增加班次 | 3 班 | 24,000 | 1 班 | 8,000 | 仅认可监理批准封闭返工的新增保通 |
| 第三方复验检测 | 1 项 | 12,600 | 1 项 | 12,600 | 业主委托复验,资料完整 |
| 现场温度补测与芯样取样配合 | 1 项 | 9,500 | 0 项 | 0 | 施工质量整改配合工作,不另计 |
| 合计 | 409,860 | 20,600 | 核减 389,260 元 |

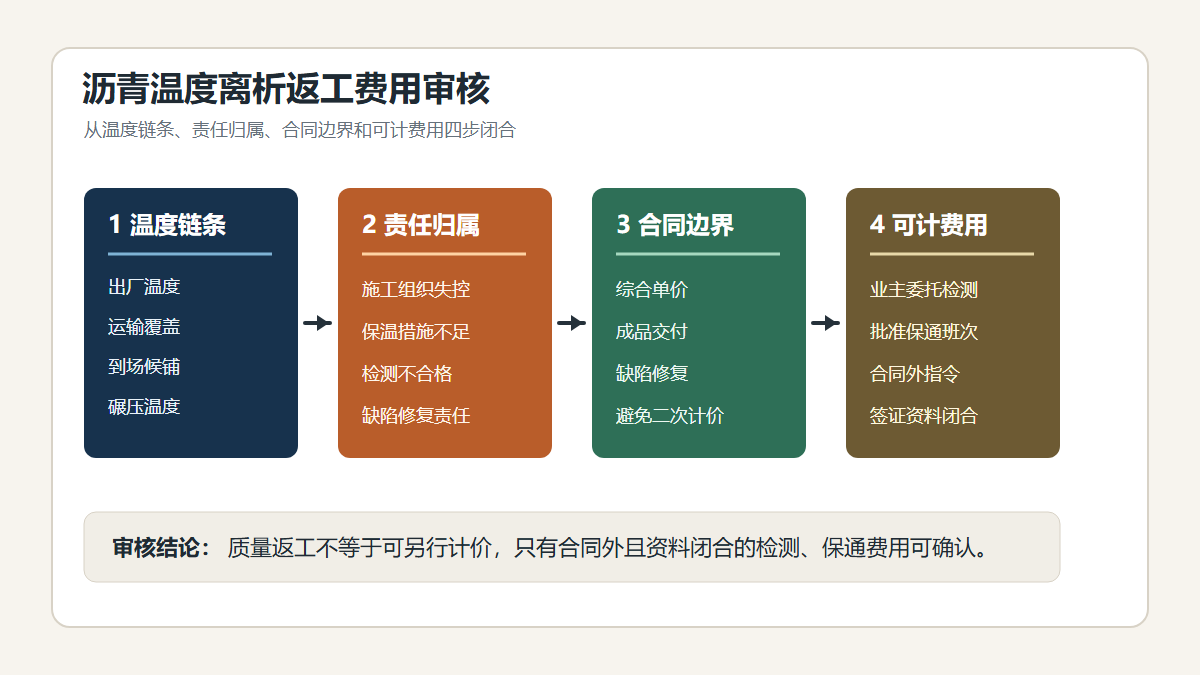

审核逻辑
- 先判定返工性质。若返工来源于施工单位运输保温、候铺组织、摊铺碾压工艺或质量自控不足,应按合同质量责任处理;只有设计变更、业主提前开放交通要求、不可预见外部事件等导致的返工,才进入费用审核范围。
- 核对合同综合单价边界。沥青面层综合单价通常包含拌合、运输、摊铺、碾压、接缝处理、成品保护和缺陷修复,不能因一次施工不合格再申报同一实体工程的第二次费用。
- 用检测资料锁定范围。返工面积应以检测不合格范围、监理整改通知、现场签认桩号和铣刨边界图共同确认,不应按施工单位自报的整车、整幅或整班摊铺面积扩大。
- 区分可计与不可计费用。因质量责任产生的主材、机械、人工和废料处理不予另计;若业主另行委托第三方检测,或返工期间产生合同外保通班次且有批准手续,可按合同约定或签证价审核。
- 检查是否存在重复索赔。若施工单位同时申报停工窝工、机械台班、低温施工措施和返工重铺,应逐项排除与原综合单价、冬季施工措施费、交通维护费之间的重复。
资料闭合建议
- 拌合站应留存每车出厂时间、出厂温度、车牌号、覆盖措施和到场时间,形成运输温度链条。
- 摊铺现场应记录到场温度、摊铺温度、初压温度、终压温度和停机候铺原因,避免仅凭事后说明认定责任。
- 返工通知应写明桩号、车道、层位、检测指标、整改范围和责任判断,不能只写“按要求返工”。
- 铣刨返工范围应配套平面示意、现场照片、检测点位图和监理签认,防止面积扩大。
- 可计取的第三方检测、临时保通等费用应单独签证,说明发生原因、服务内容、单价依据和是否由业主委托。
结论
沥青混合料温度离析返工费用审核的核心,是把“质量整改事实”和“可另行计价事实”分开。运输保温不到位、候铺时间过长和碾压控制不足造成的返工,原则上属于施工单位履约质量责任,不应重复计取沥青面层实体费用。只有经业主或监理批准、合同边界之外且资料能够闭合的检测和保通费用,才具备进入审核金额的基础。
