沥青路面横向接缝返工与热接缝补偿费用的造价审核

路面工程 1212 2天前 14次浏览 已收录 0个评论 扫描二维码
文章目录[隐藏]

沥青路面横向接缝返工与热接缝补偿费用的造价审核

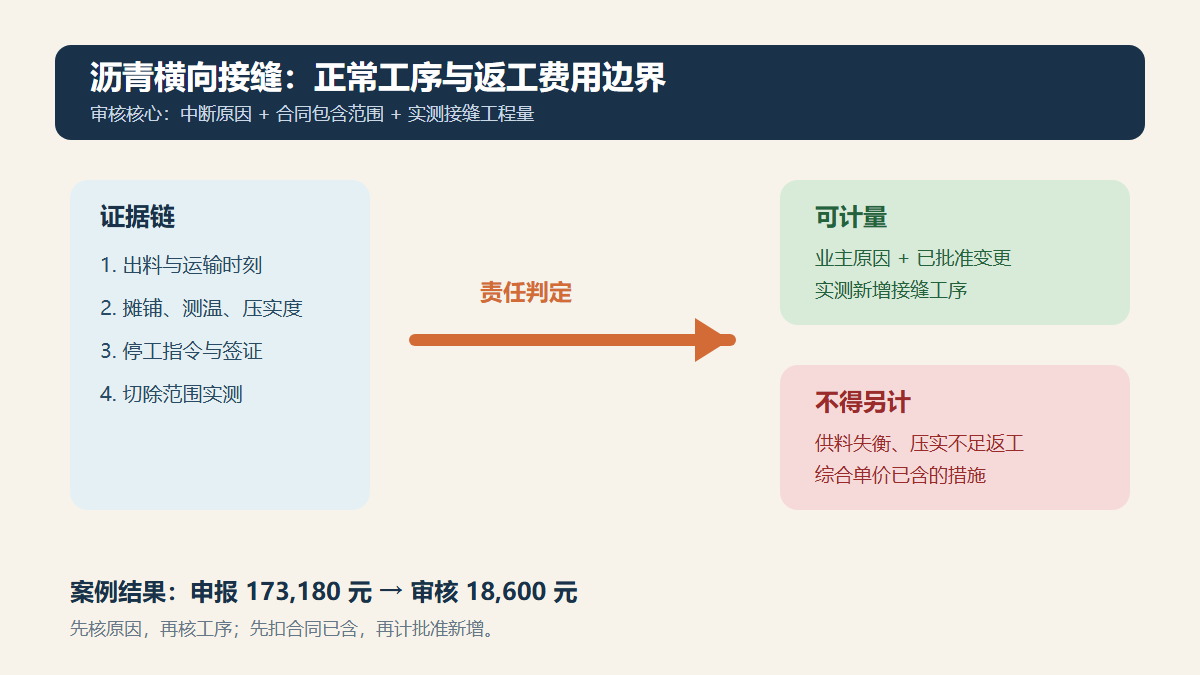

沥青横向接缝审核信息图

问题背景

连续摊铺受拌合站供应、交通管制或天气影响中断后,施工单位常在横向施工缝处提出切缝、铣刨、加铺和保温毯等费用。审核的关键不是“接缝是否存在”,而是区分合同已综合考虑的正常施工接缝,与由供料失衡、压实不足或未经批准停工造成的返工。

真实工程风格案例

某一级公路改扩建工程,AC-20C 下面层设计厚度 70 mm,K18+420 至 K22+060 分两天摊铺。首日末端因运输车辆到场间隔超过 45 分钟形成冷接缝;次日抽检发现接缝两侧 1.2 m 范围压实度不足,项目部将 86 m 接缝带铣刨后重铺。施工单位按“横向接缝处理、铣刨外运、混合料补铺、热接缝保温”申报,监理审核时发现施工组织设计已明确每日收工位置和接缝切除工序,且停供由施工单位自有车队调度失当引起。

申报项目 申报金额(元) 审核金额(元) 审核结论
正常横向接缝切齐与涂刷粘层 18,600 18,600 按合同清单及实测 86 m 计量
接缝带铣刨、装运及废料处置 42,900 0 属施工质量返工,不另计
AC-20C 补铺混合料 96,480 0 由承包人承担材料及摊铺损失
保温毯和临时加热设备台班 15,200 0 施工组织措施已包含在综合单价
合计 173,180 18,600 核减 154,580 元

审核逻辑

  1. 先核合同清单、技术规范和施工组织设计,确认正常横向接缝的切齐、清扫、粘层和压实是否已计入面层综合单价。
  2. 用拌合站出料单、运输 GPS、摊铺日报和压实度记录锁定中断原因;因承包人供料、设备、压实控制导致的返工,不应形成新增计量。
  3. 对确由业主指令、突发封路且已履行签证程序造成的额外接缝,才按批准方案复核实际切除长度、宽度、厚度和材料消耗。
  4. 避免把“热接缝控制”与“返工补铺”混为同一变更:前者通常是质量控制措施,后者必须先证明责任不在承包人。

资料闭合建议

  • 接缝位置在日进度图、摊铺记录、测温记录和试验台账中使用同一桩号;附接缝处前后照片。
  • 保存拌合站出料曲线、运输到场时刻和异常停机记录,形成中断原因的可追溯证据。
  • 若发生业主原因停工,必须在当日形成停工令、现场签证和复工指令;事后以结算说明替代签证,证据强度不足。
  • 返工部分单列质量处理台账,和工程变更、计量支付台账分开编号。

结论

横向接缝并不天然构成新增费用。正常接缝处理按综合单价执行;只有经证实的外部原因、批准的额外工序及实测工程量才能进入变更计量。把中断原因、接缝位置和质量检测三条证据链闭合,才能避免返工费用被包装为“热接缝补偿”。
