桥梁高墩钢筋定位架、保护层垫块与措施筋重复计量的造价审核

问题背景
高墩钢筋安装常使用型钢定位架、临时斜撑、定位筋、混凝土保护层垫块和绑扎丝。它们有的最终留在混凝土中,有的仅服务于安装过程;“留在实体内”并不自动等于“属于设计可计量钢筋”。结算中常见做法是先按钢筋采购或领用总量申报,再把定位架、垫块和绑扎材料单独列项,造成材料实耗、设计净量与综合单价工作内容之间的重复。
审核既不能看到措施材料就一律扣除,也不能仅凭隐蔽照片全部认可。设计明确要求并形成永久受力或构造功能的钢筋,应按图计量;承包人为控制骨架稳定、保护层和施工精度设置的临时或工艺性构件,通常属于钢筋制作安装综合单价中的施工措施与消耗。
真实工程风格案例
以下为根据桥梁工程常见结算争议整理的脱敏复合案例,项目名称、数量和金额均作技术性调整。
某山区高速公路大桥共有 22 个薄壁高墩,墩高 38~71 m。原施工图钢筋净量 743.2 t,清单“带肋钢筋”综合单价为 5,320 元/t,项目特征包含下料、加工、安装、绑扎、焊接、垫块、定位及合理损耗。承包人专项方案采用可提升型钢定位架控制主筋间距,每节另设短钢筋斜撑;混凝土垫块按梅花形布置。
施工至 6 个最大墩高的墩身时,设计单位因风荷载复核新增 12.6 t 永久水平联系筋,并出具变更图。结算时,承包人根据钢筋领用台账申报主体钢筋 781.6 t,同时另列定位型钢 68.4 t、保护层垫块 34,800 个、绑扎丝及点焊人工 1 项,并将 12.6 t 永久联系筋单独申报。
审核组按墩号重新翻样,并核对材料调拨单、定位架周转记录、隐蔽验收、变更图和废料处置台账。781.6 t 领用量中包含设计净量以外的下料余料、临时斜撑及现场损耗;68.4 t 定位型钢在 22 个墩之间周转,退场后仍归承包人所有;垫块、绑扎丝和常规点焊均已包含在综合单价。最终确认原设计钢筋 743.2 t及变更新增永久联系筋 12.6 t,其余工艺性措施不单独支付。
申报金额与审核金额
| 费用项目 | 施工单位申报 | 申报金额(元) | 审核确认 | 审核金额(元) | 核减原因 |
|---|---|---|---|---|---|
| 原设计墩身钢筋 | 781.6 t × 5,320 元/t | 4,158,112 | 743.2 t × 5,320 元/t | 3,953,824 | 以批准图纸净量计量,不按领用实耗计量 |
| 型钢定位架及周转 | 68.4 t × 7,350 元/t | 502,740 | 综合单价内施工措施 | 0 | 周转架非永久设计构件,且退场后材料归承包人 |
| 混凝土保护层垫块 | 34,800 个 × 3.20 元/个 | 111,360 | 已含综合单价 | 0 | 属钢筋安装必要辅材 |
| 绑扎丝、点焊及临时斜撑 | 1 项 | 86,000 | 已含综合单价 | 0 | 属常规安装工艺和合理消耗 |
| 变更新增永久联系筋 | 12.6 t × 5,320 元/t | 67,032 | 12.6 t × 5,320 元/t | 67,032 | 有正式变更图且形成永久构造 |
| 合计 | 4,925,244 | 4,020,856 | 核减 904,388 元,核减率 18.36% |

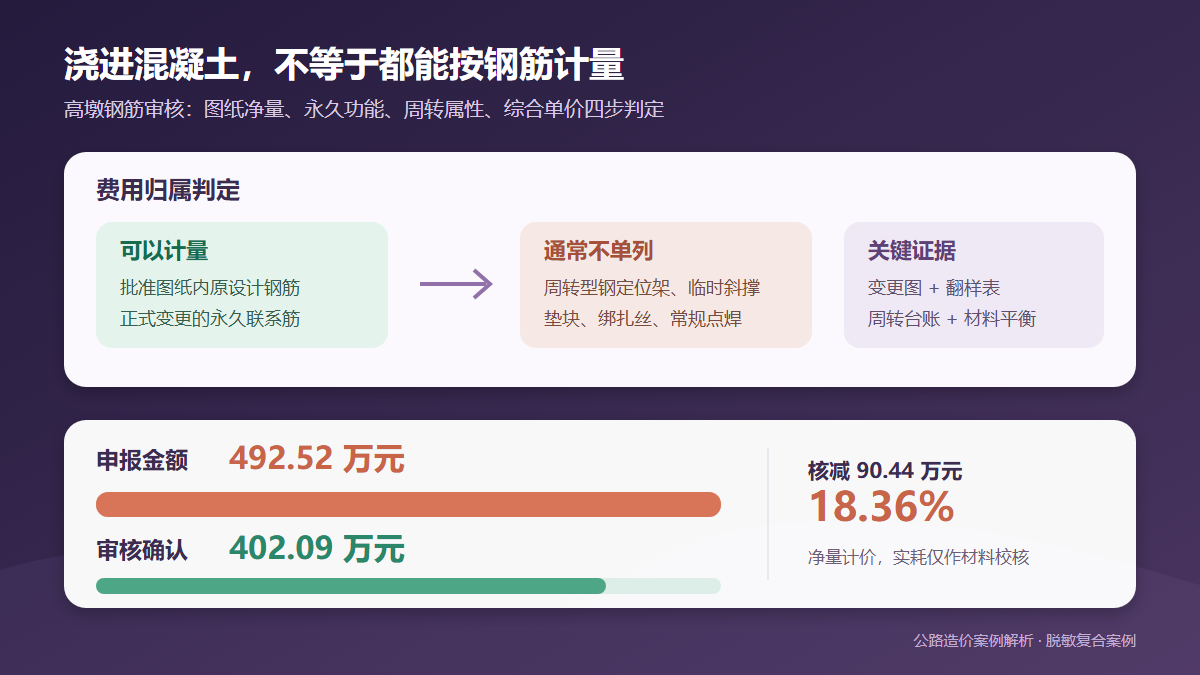

审核逻辑
1. 用设计属性区分永久工程与施工措施
先问构件是否出现在批准施工图或有效变更图中,是否有编号、直径、间距及构造功能。永久联系筋、抗风构造筋等具备设计依据的,按图计量;施工方案自行设置的定位架、斜撑和吊装加固,即使局部未拆出,也不能仅因“浇在混凝土里”转化为永久钢筋。
2. 钢筋按图纸净量复算,不按采购实耗倒推
以墩号为单位翻样,计算主筋、箍筋、拉筋、设计架立筋及批准变更筋。采购量和领用量包含定尺下料余料、试件、损耗、措施筋和库存变化,只能作为材料平衡校核。合同已经在综合单价中考虑合理损耗时,不能把损耗再次放进工程量。
3. 检查同一材料是否在两个口径中重复申报
本案例申报的 781.6 t 领用量已混入部分临时斜撑,又另按定位措施申报,形成双重计取。审核应建立“采购—领用—设计净量—变更净量—周转退库—废料”平衡表,对措施材料和主体钢筋交叉去重。
4. 周转材料按合同风险边界处理
型钢定位架可在多个墩身重复提升使用,价值并未一次性消耗。若投标施工组织已经采用该工艺,相关制作、安拆、提升和摊销通常由承包人报价承担。只有发包人改变墩型、施工顺序或安全标准,造成原有架体无法使用并有批准指令时,才分析净增改造费用,同时扣除残值和可继续周转部分。
5. 辅材和人工不得绕开综合单价拆项
保护层垫块、绑扎丝、常规焊点、定位放样和骨架校正都是钢筋安装的基本工作。除非清单规则明确单列或设计新增特殊材料体系,否则不能再按个数、重量或人工工日追加。现场实际使用数量主要用于质量检查,而非直接作为支付数量。
资料闭合建议
- 钢筋翻样表按墩号和施工节段列出设计编号、直径、根数、单根长度、搭接及理论重量,并与竣工图版本对应。
- 施工方案应区分永久设计筋、临时定位筋、周转型钢和安装辅材,用不同颜色在骨架示意图上标识。
- 变更新增钢筋必须具备变更原因、适用墩号、构造详图、工程量计算书和隐蔽验收五项资料。
- 定位架建立制作、转场、改造、周转次数及退库台账;涉及新增费用时同步核算旧料利用和残值。
- 材料平衡表分别反映采购、领用、退库、废料、设计净量和措施消耗,不能用总领用量直接替代结算量。
- 垫块与定位措施的影像用于证明保护层质量和施工过程,不应脱离合同边界单独形成支付依据。
结论
高墩钢筋费用审核的关键,是把“形成永久设计功能的钢筋”和“保证安装精度的施工措施”分开。主体钢筋按批准图纸净量计量,正式变更新增的永久联系筋可以支付;周转定位架、保护层垫块、绑扎丝、临时斜撑和合理损耗,应回到钢筋综合单价处理。本案例申报 4,925,244 元,审核确认 4,020,856 元,核减 904,388 元。只要图纸翻样、材料平衡、周转台账与隐蔽验收互相闭合,就能避免把材料实耗和工艺措施重复包装成永久工程量。
